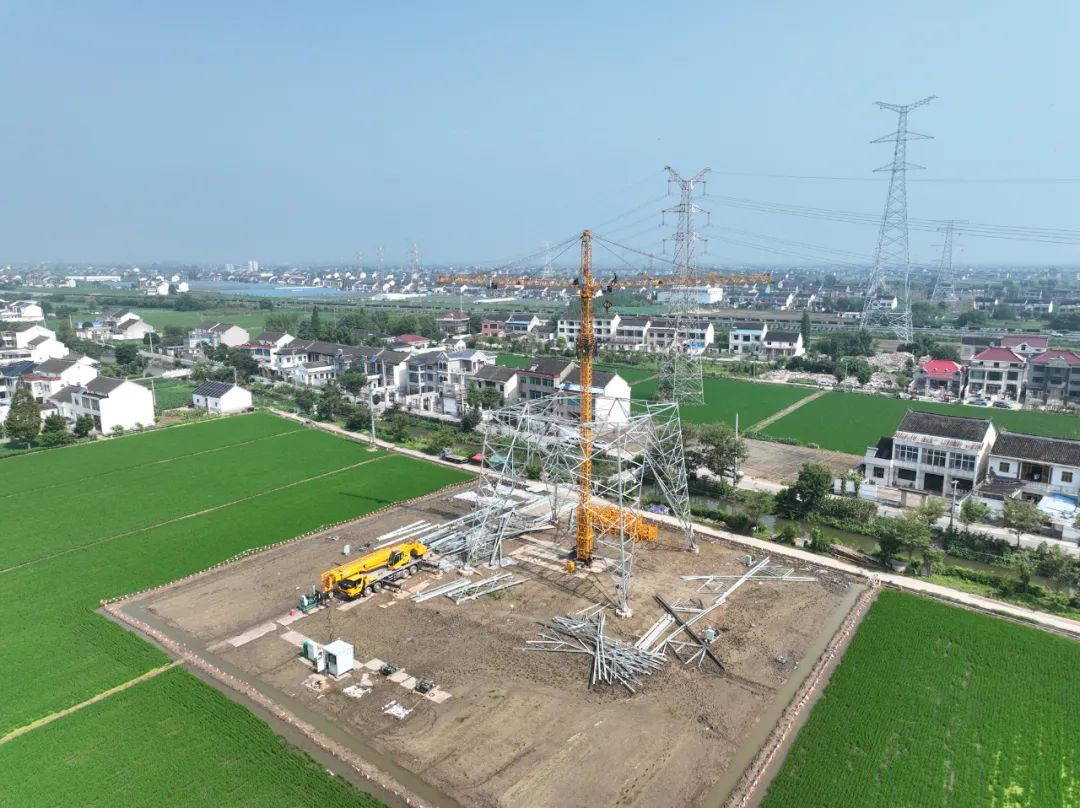

“此次迁改涉及三基铁塔改造,采用入地电缆方式运行,以解决隧道建设中的电力障碍。”现场工作负责人刘念介绍,当天,工人们要重点进行连接线和弓字线压接,配合变电运维开展耐压试验。此次迁改原计划5天工期,但因隧道建设需求紧迫,必须压缩至2天。市供电公司调配54名施工人员组成“攻坚突击队”,每天清晨5点到岗工作,加班至晚上8点,仅一天便完成三基铁塔组立。在紧张的施工周期内,供电公司还通过优化供电方案,采用其他线路供电方式,不影响长里变电站的正常运行,确保周边用户用电全程“零感知”。
